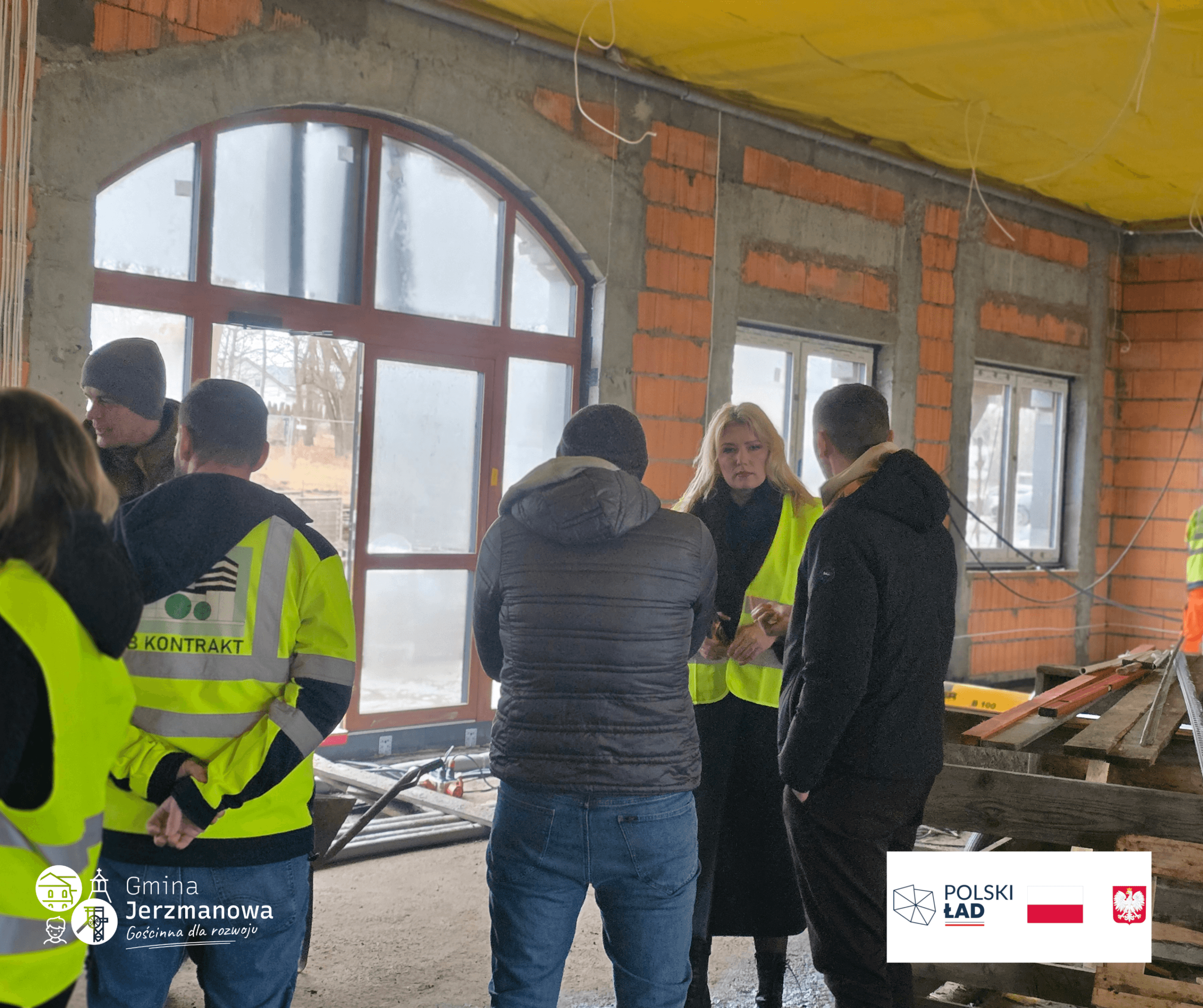

Dziś odbyła się kolejna rada budowy dotycząca inwestycji pn. „Centrum Integracji w Potoczku”, realizowanej w ramach Rządowy Program Inwestycji Strategicznych Polski Ład.
Aktualny etap prac
Podczas spotkania omówiono postęp robót oraz kolejne działania przewidziane w harmonogramie.
Dotychczas:
- uzgodniono szczegółowe aspekty sterowania ogrzewaniem, regulacji wentylacji oraz klimatyzacji,
- prowadzone są intensywne prace związane z wykonaniem więźby dachowej,
- zakończono docieplenie przestrzeni podsufitowej w całym obiekcie,
- wykonano kompletne okablowanie budynku wraz ze wszystkimi trasami kablowymi,
- trwają prace instalacyjne wewnątrz budynku oraz roboty tynkarskie.
Najbliższe działania
W kolejnych tygodniach zaplanowano:
- kontynuację robót dekarskich,
- dalsze prace branżowe wewnątrz budynku,
- wykonanie ocieplenia podkładami podłogowymi,
- odbiór prób szczelności instalacji (planowany w przyszłym tygodniu),
- uruchomienie tymczasowego ogrzewania pomieszczeń na czas prowadzenia robót, zgodnie z wymogami technologicznymi.
Realizacja inwestycji przebiega zgodnie z harmonogramem. Centrum Integracji w Potoczku systematycznie nabiera kształtu i wchodzi w kolejne etapy realizacji.
